Mapa de riscos: Tratar os riscos e matriz de riscos do contrato

Respostas, ações preventivas e de contingência. Guia do app Mapa de riscos com: tratar os riscos, matriz de riscos do contrato e enviar e aprovar uma versão.

wagnerwns 3 min de leitura

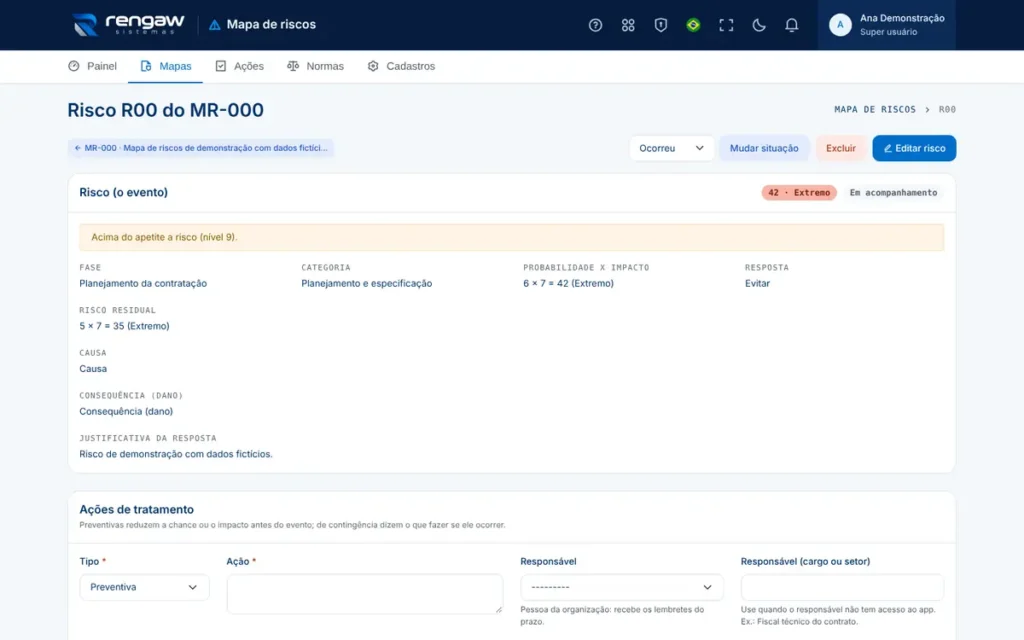

App Mapa de riscos, tela MR-000 R00
App Mapa de riscos, tela MR-000 R00, com dados fictícios de demonstração.

Mapa de riscos faz parte da categoria Setor público da AppSuite. Rascunho guiado do mapa de riscos das contratações, conforme a Lei 14.133/2021.

Este guia é para quem já usa o app no dia a dia e quer um passo a passo. Neste post: tratar os riscos, matriz de riscos do contrato e enviar e aprovar uma versão.

Tratar os riscos

Respostas, ações preventivas e de contingência.

Responder ao risco e planejar as ações.

  • Escolha a resposta: evitar, mitigar, transferir ou compartilhar, ou aceitar.
  • Inclua pelo menos uma ação preventiva quando a resposta for evitar ou mitigar.
  • Inclua uma ação de contingência: o que fazer se o risco acontecer.
  • Dê um responsável (pessoa da organização, para receber lembretes) e um prazo a cada ação.
  • Se quiser, informe o risco residual: como o risco fica depois das ações.

Matriz de riscos do contrato

Quando é obrigatória e como alocar.

A matriz de riscos reparte os riscos no contrato (Lei 14.133/2021, art. 6º, XXVII, e art. 22).

  • No contexto do mapa, em Matriz de riscos no contrato, escolha o motivo: grande vulto, contratação integrada, semi-integrada ou opcional.
  • Aparece a etapa Alocar e o campo Alocação em cada risco.
  • Para cada risco, diga quem arca com ele: contratante, contratado ou compartilhado.
  • Riscos com cobertura de seguro vão, de preferência, para o contratado (art. 103, §2º).
  • O PDF traz a seção Matriz de riscos do contrato, para levar à minuta.

O cálculo da taxa de risco do valor estimado (art. 22) fica com o orçamento do órgão.

Enviar e aprovar uma versão

Pendências, momento, aprovação e PDF.

Cada versão é um retrato do mapa, aprovado pela autoridade.

  • Na etapa Revisar e aprovar, confira se não há pendências.
  • Escolha o momento da versão e, a partir da segunda, diga o que mudou.
  • Clique em Enviar para aprovação: a autoridade recebe um e-mail.
  • A autoridade abre a versão, informa o cargo e aprova, ou devolve com o motivo.
  • Aprovada, a versão traz o nome, o cargo, a data e o código de integridade, também no PDF.

A versão enviada não muda; ajustes viram uma nova versão.

Dúvidas comuns

Por que não consigo enviar a versão?

Há pendências: risco sem avaliação, acima do apetite sem resposta, aceito acima do apetite sem justificativa, evitado ou mitigado sem ação preventiva, ou sem alocação quando há matriz de riscos no contrato. A etapa Revisar e aprovar lista cada uma.

Quando enviar uma nova versão?

Ao fim do estudo técnico preliminar, ao fim do termo de referência ou projeto, após a seleção do fornecedor e após eventos relevantes na gestão do contrato, além de uma revisão por ano durante a execução. O app lembra a revisão anual.

Precisa de mais ajuda?

Quando estiver usando o app, clique no botão de ajuda ou tecle ? para abrir a ajuda da tela em que você está, com busca, perguntas frequentes e um tour guiado. Se ainda ficar alguma dúvida, fale com a gente.

Assuntos

Comentários

Ainda não há comentários. Tem uma dúvida ou algo a acrescentar? Comece a conversa.

Deixe seu comentário

Seu e-mail não será publicado.

Continue lendo
